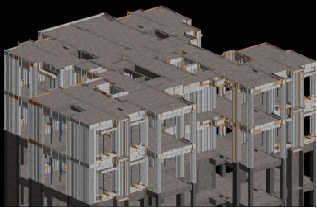

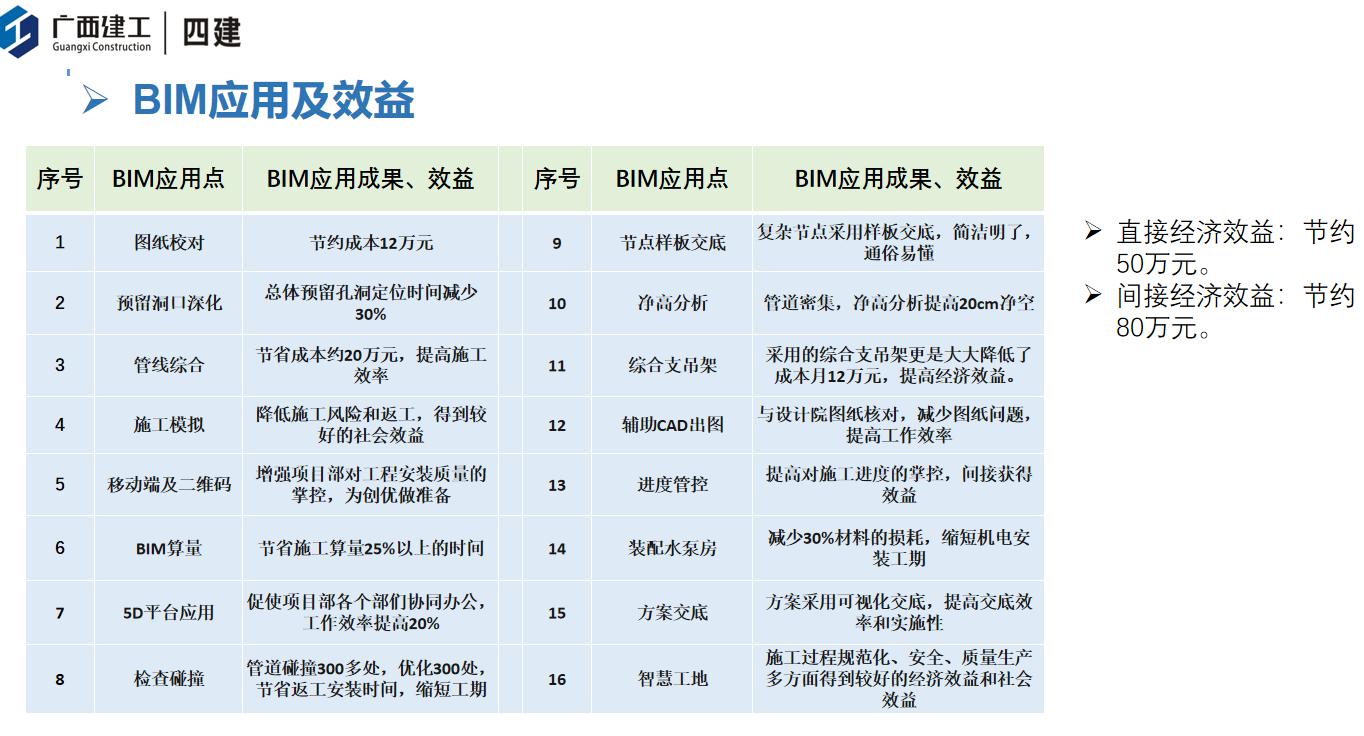

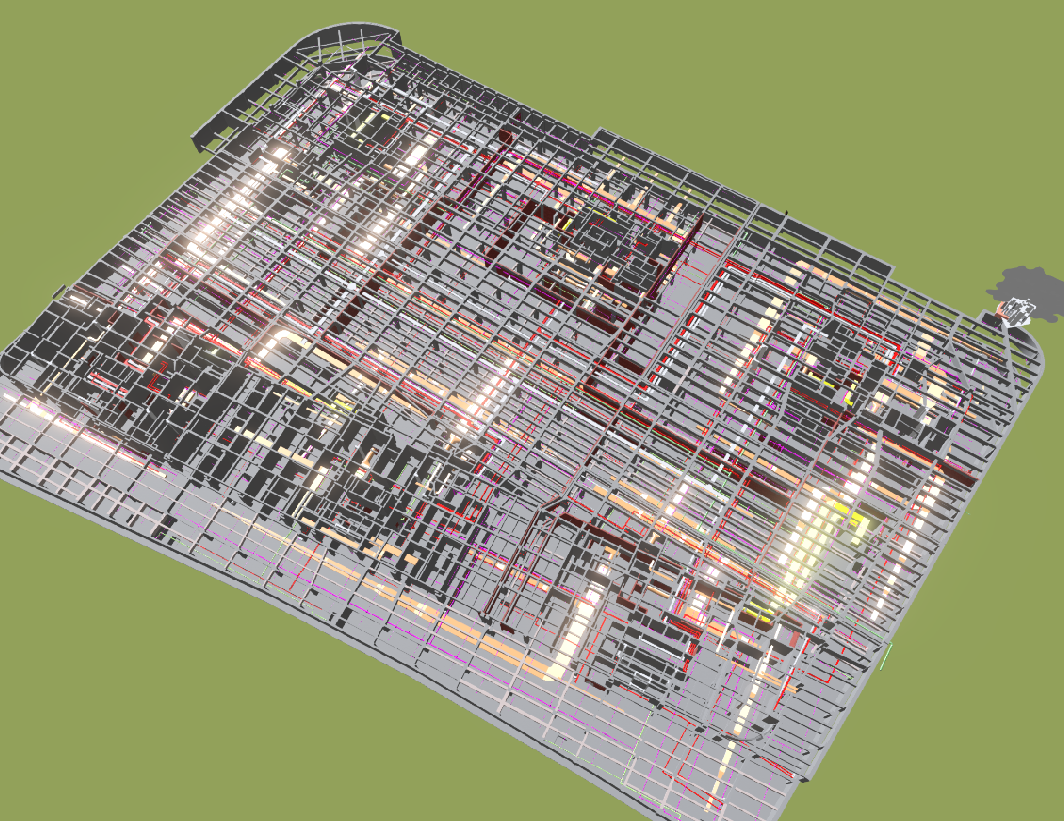

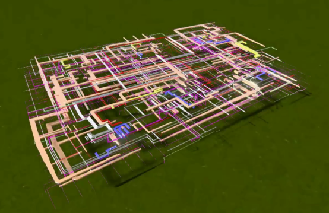

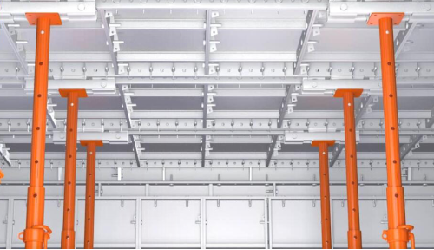

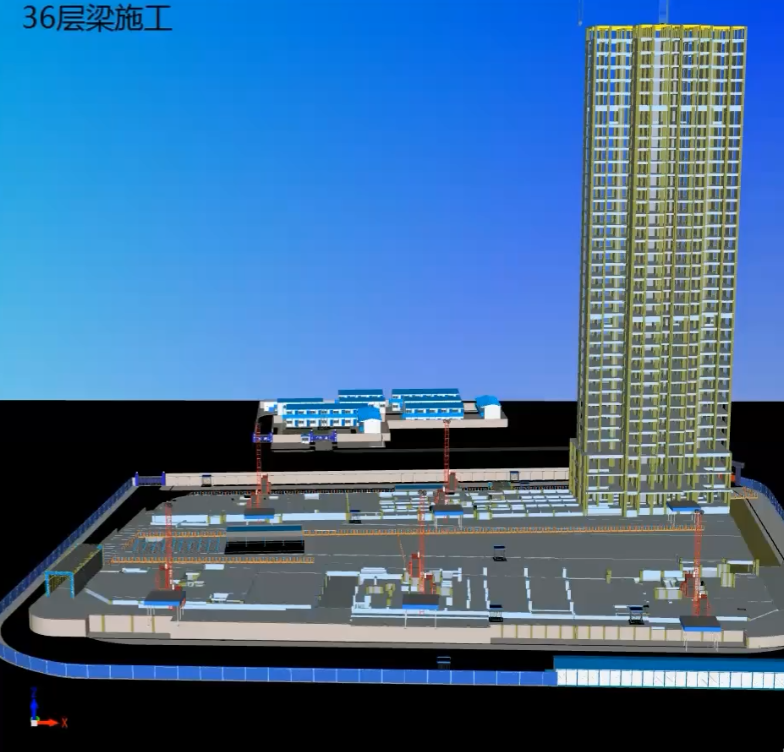

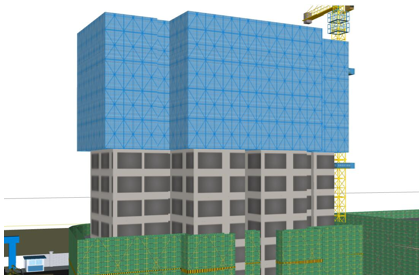

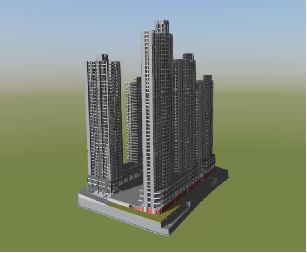

图1为项目模型整体场布、图2为项目效果图、图3为项目水泵房模型、图4图5为项目地下室管线综合布置、图6为标准层铝膜拼装模型、图7为地下室机电与主体合模、图8为项目办公区与生活区、图9为项目结构模型
结构专业模型建立:3月中下旬

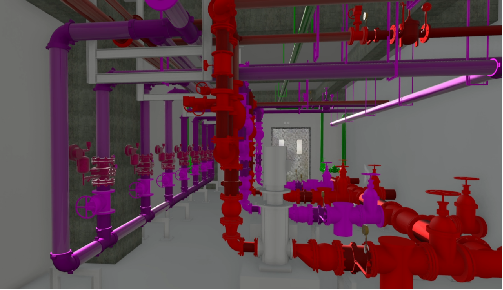

机电专业模型建立:3月下旬
场布、漫游、复杂节点等模型建立:4-5月

图一:项目主要BIM成员组织架构

图二:项目BIM技术员组织管理层交底
1、深基坑,施工复杂
2、超高层、施工风险较大,模拟施工

3、铝膜与爬架提升技术应用

4、管线综合复杂密集

1、图纸校对。在设计阶段对施工图纸进行审核。在标注标高、管线碰撞、定位等方面进行校对
2、场地布置。基于BIM的场地布置,可以根据施工进度推进对场地进行动态模拟,根据地基基础、主体结构及装饰装修等不同阶段需求分别进行场地布置方案设计,确保场地布置满足不同施工阶段的要求;采用三维布置施工现场办公区与生活区,实现布置合理,管理人员与民工生活分开,活动板房位置及方位摆放,充分利用现有场地做娱乐活动篮球场。
3、铝膜与爬架应用。 采用BIM技术对铝模进行深化设计,所有的构件采用参数化建模,动态数据变更,确保铝模规格、精度,提高使用效率,节约材料,缩短铝模加工及生产周期;对附着升降脚手架的爬升模拟进行方案验证,全方位清晰体现施工过程,从而发现模拟施工中可能出现的各种问题,以便于及时做出调整及预防控制措施。
4、施工样板展示。通过navisworks和Fzuro软件进行水泵设备房施工工艺和地下室管综复杂区的安装动画模拟,能够将复杂工艺以动画形式展现,准确的向作业人员进行施工安装技术交底。
5、预留孔洞深化。通过建立各类现场模型与族库,直接在三维中进行平面布置,并针对施工阶段进行施工预留孔洞调整,提高布置合理性,降低成本,在三维模型中确保孔洞的合理性,保证孔洞的最优化。

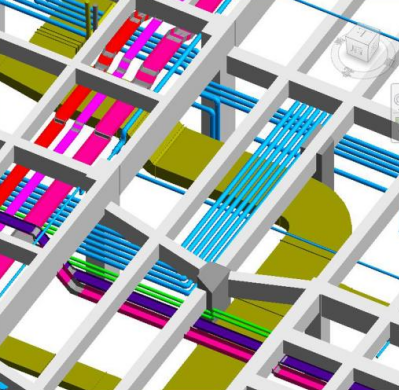

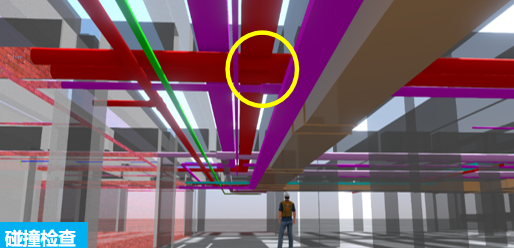

6、管线综合深化。运用BIM技术将建筑、结构、机电专业模型整合,对各楼层、机房等机电管线进行碰撞检查,从而优化排布,避免管线与结构建筑之间的冲突。
7、MIN5D应用。通过建立3#楼的Revit模型,导入广联达BIM5D并以集成模型为载体,分析场地布置与施工进度之间、材料供求之间诸多关系,将3D模型设置施工进度计划,建立场地4D模型。可动态模拟施工过程,当施工进度发生变化,可自动计算出任意时间段、施工状态的工程量关联施工中的时间、进度、合同、成本、质量、安全、图纸、物料等信息。
8、无人机和VR应用。利用无人机对施工现场重要危险源、各楼栋作业面作业人员、工地现场施工情况、事故发生地等进行实时监控,高空清晰航拍。通过VR安全施工体验对现场作业人员进行安全教育。利用VR技术与3D技术、模拟三维场景、BIM技术相结合,让工人体验火灾、坍塌、物体打击、触电、坠落、机械伤害等场景。
