星网锐捷科技园基地建设项目

1. 项目概况

星网锐捷科技园基地建设项目--研发中心,设立在福建省福州市高新区海西园,属于工业性质研发中心,其工程规模为地上总建筑面积: 89072.52m²;地下总建筑面积: 24714.6m²;建筑占地面积: 8746.2m²;建筑层数:地上A楼23层、B楼20层、 地下2层;建筑高度: A楼98.8m、 裙房23.9m、 B楼86m。模型精度为G2,N2。

2. 模型成果展示

2017-05-22c-半鸟瞰.jpg 2017-05-22c-黄昏透视 0612.jpg 图片1.jpg 图片2.png 图片3.png 图片4.png 捕获.png 捕获2.png 图片6.png 图片5.png

3. 建模工作计划

结构专业模型建立:4月上旬

建筑专业模型建立:4月上旬

给排水专业模型建立:4月中旬

暖通专业模型建立:4月中旬

电气专业模型建立:4月下旬

消防专业模型建立:5月上旬

模型检查与调整:5月中旬

4. 团队组织概况

本团队成员均为本科大学再读,有工程管理以及工程造价两个专业,成员对revit等软件的使用有一定的基础

 张凯旗负责暖通建模,模型整合

 谢锦湫:负责给排水建模,模型检查

 吴佩珊:负责给喷淋建模,渲染漫游

 黄凌泓:负责给机电建模,施工场地布置

 雷晨岚:负责土建建模,施工进度模拟

5. BIM建模难点与解决方法

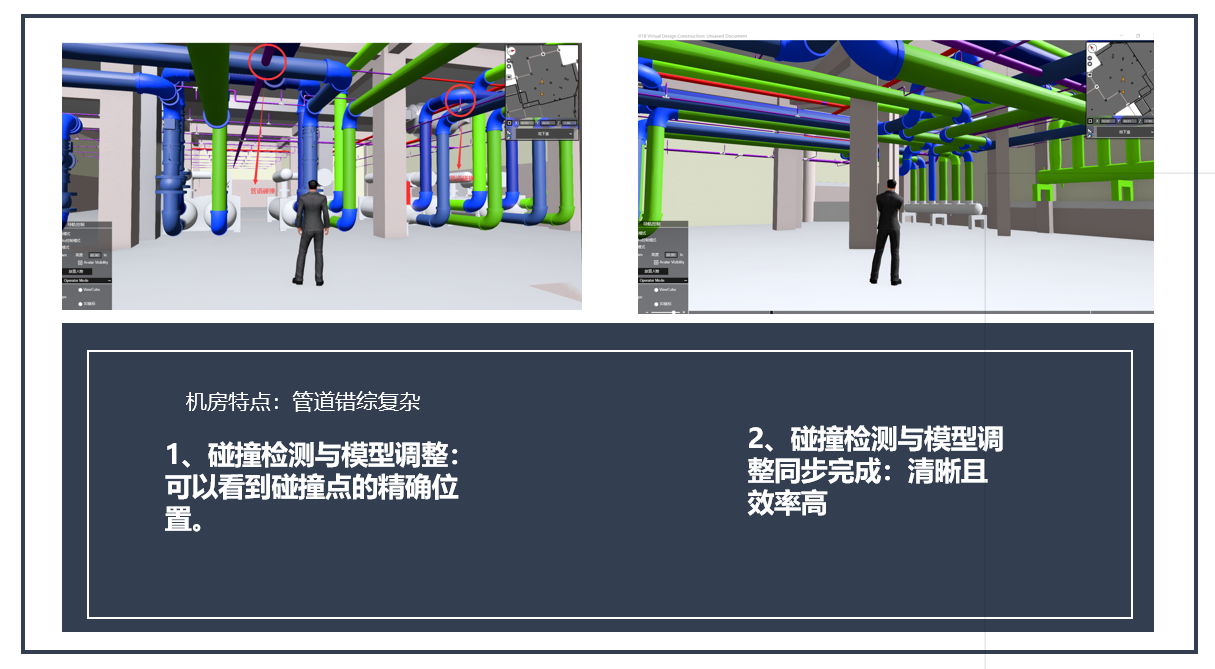

1:在画消火栓时发现平面图与系统图对应不上的情况,平面图上显示立管XDL-20需要与消火栓连接,但系统图上显示立管XDL 20并没有与消火栓连接

图片1.png 图片2.png 图片3.png

在revit里面按照2F平面图的位置画了XDL-B5这样一根立管, 将其拖动到地下室标高处接着切换到-1 F的平面视图进行观察。看到以下截图,正好与之前- 1F平面图处伸出的水平支管相对应,故判断该处是图纸漏画了1根立管

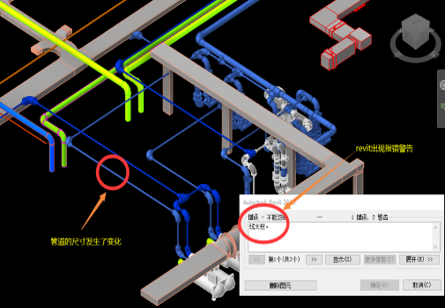

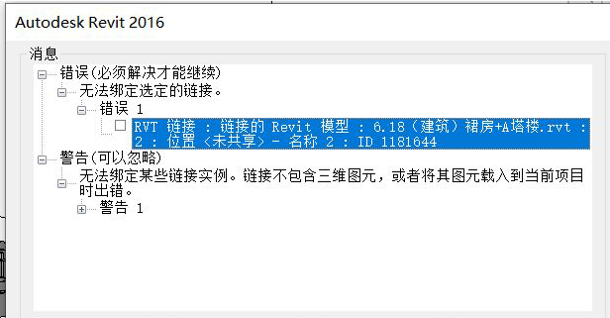

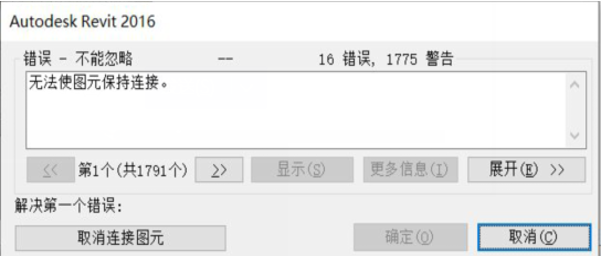

直接将模型绑定的话就会出现管道尺寸改变的情况。

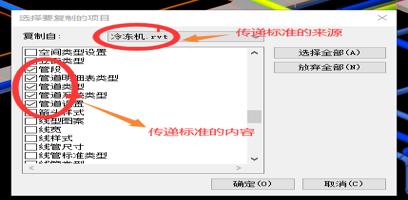

经纷析:这是由于两个模型文件中管段尺时不一致所造成的结果,如图我们通过revit的项目管理功能把链接模型中的管道尺等相关标准传递当前项目中解决问题。

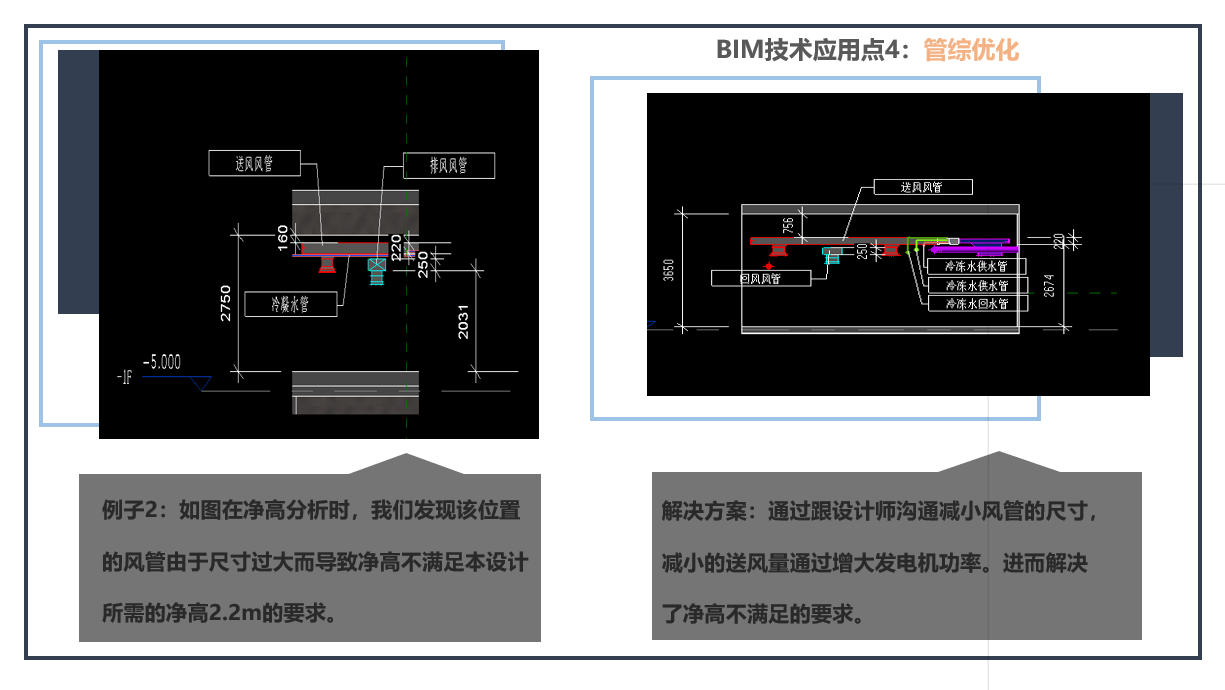

4:传统的施工进度管理方法通过网络图与横道图等方式,对建设项目进度展开管理,但项目管理者在编制进度计划过程中,很多时候都凭借自己的经验来完成,这便导致精确度受到了极大程度的影响。并且不够直观。图片10.png

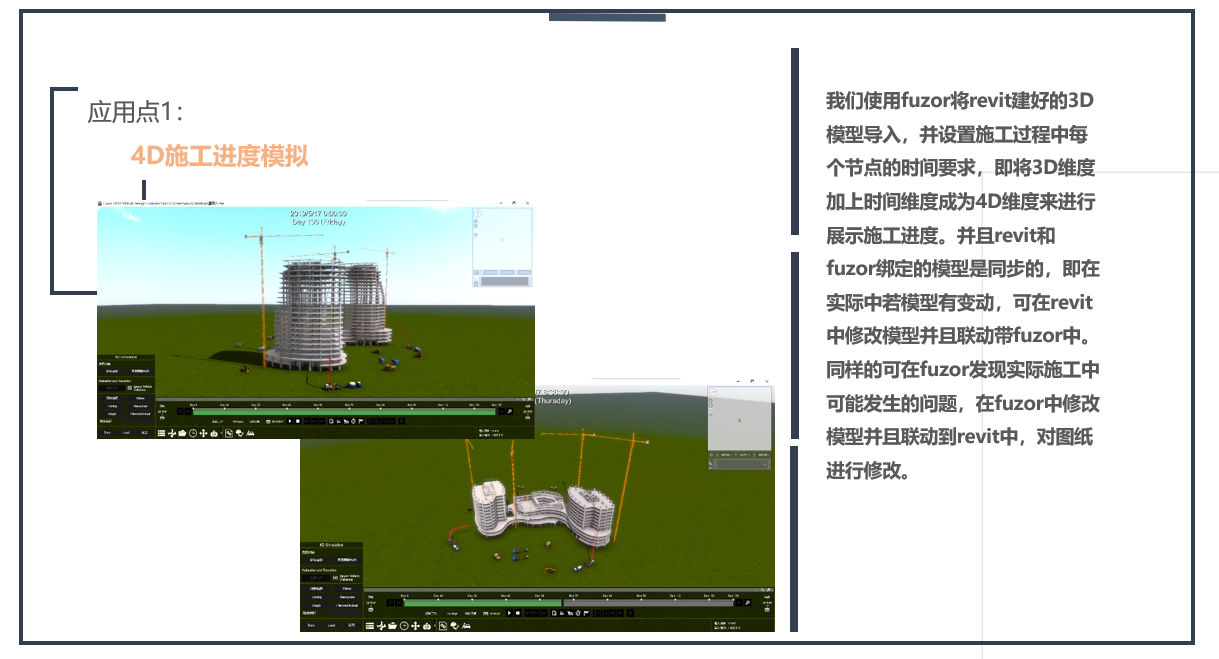

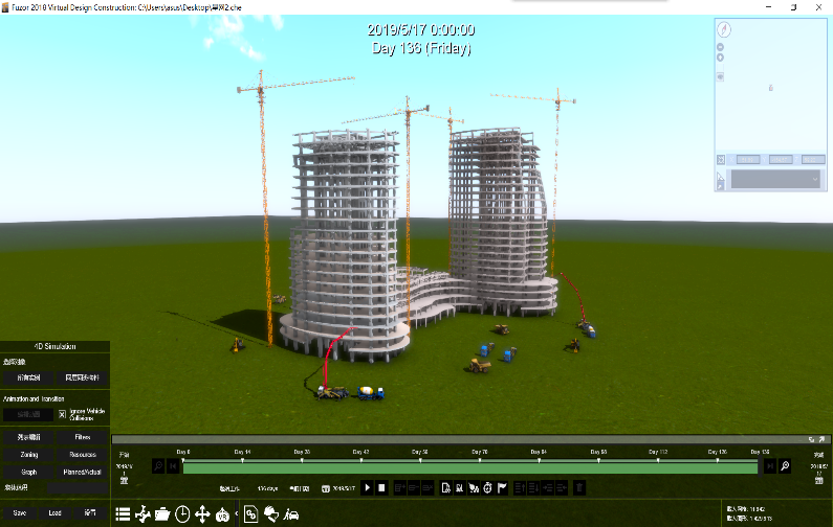

我们使用fuzor将revit建好的3D模型导入,并设置施工过程中每个节点的时间要求,即将3D维度加上时间维度成为4D维度来进行展示施工进度。并且revit和fuzor绑定的模型是同步的, 即在实际中若模型有变动,可在revit中修改模型并且联动带fuzor中。 同样的可在fuzor发现实际施工中可能发生的问题,在fuzor中修改模型并且联动到revit中, 对图纸进行修改。图片11.png

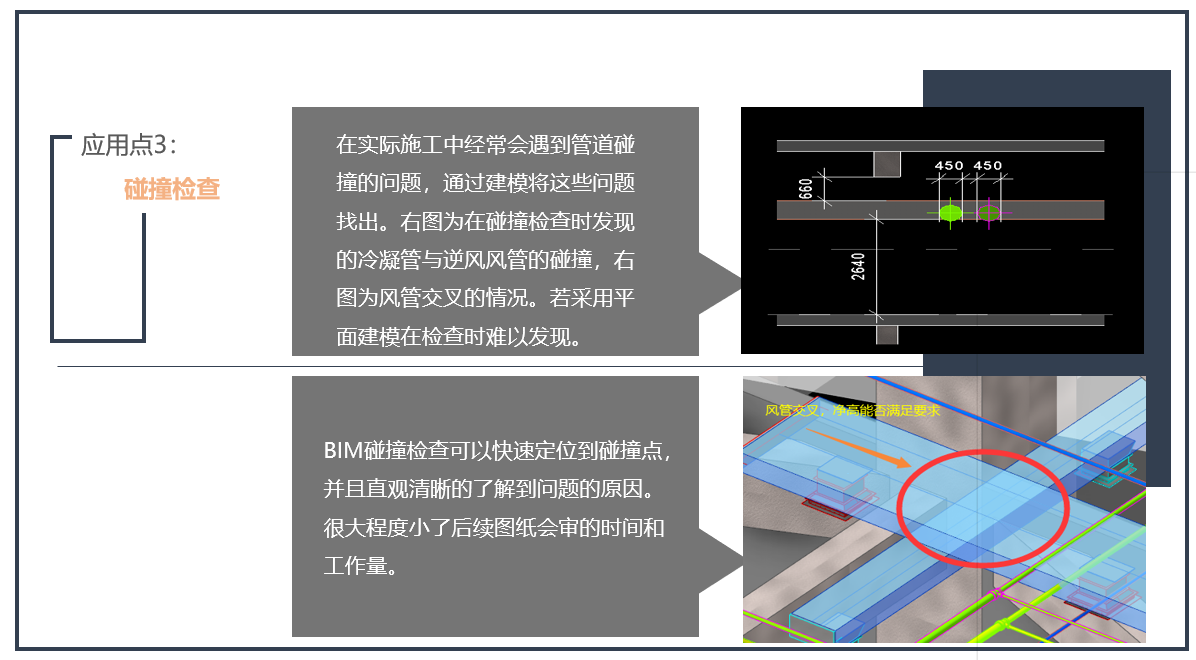

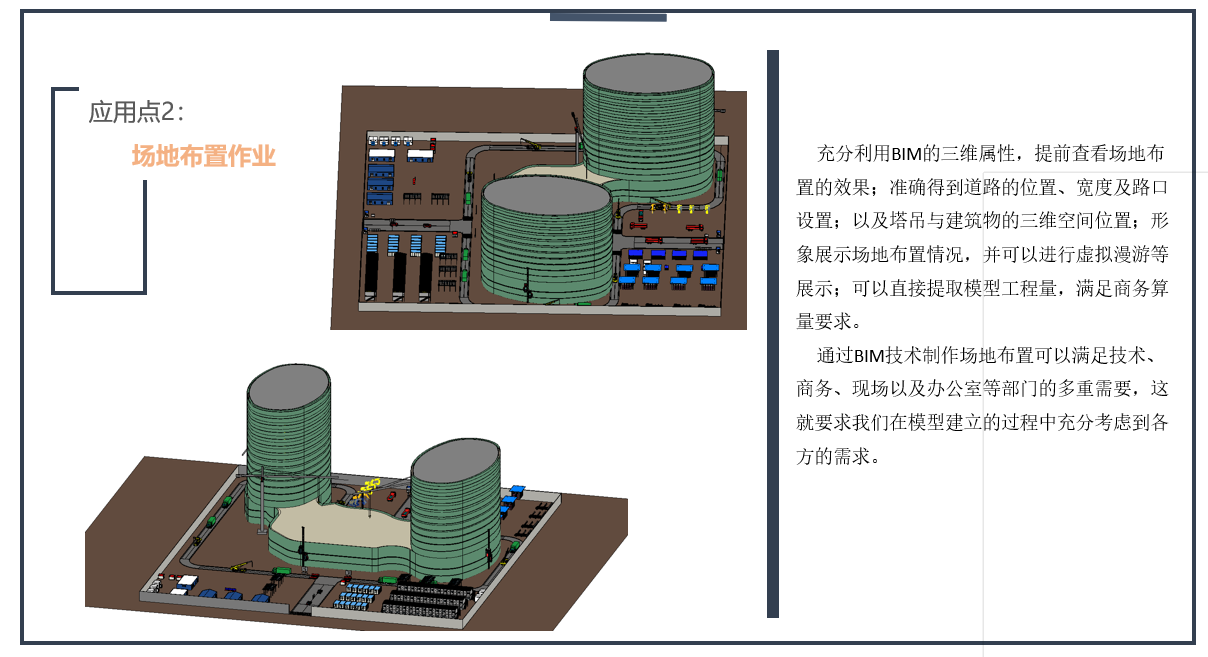

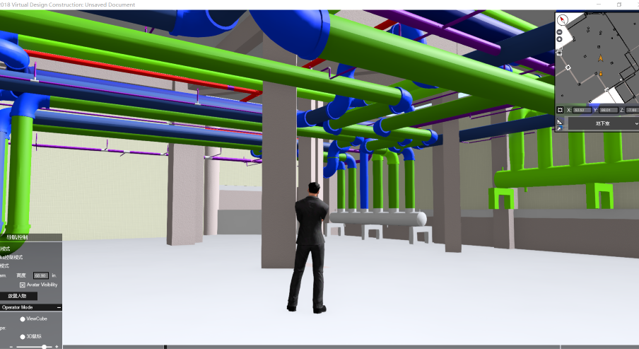

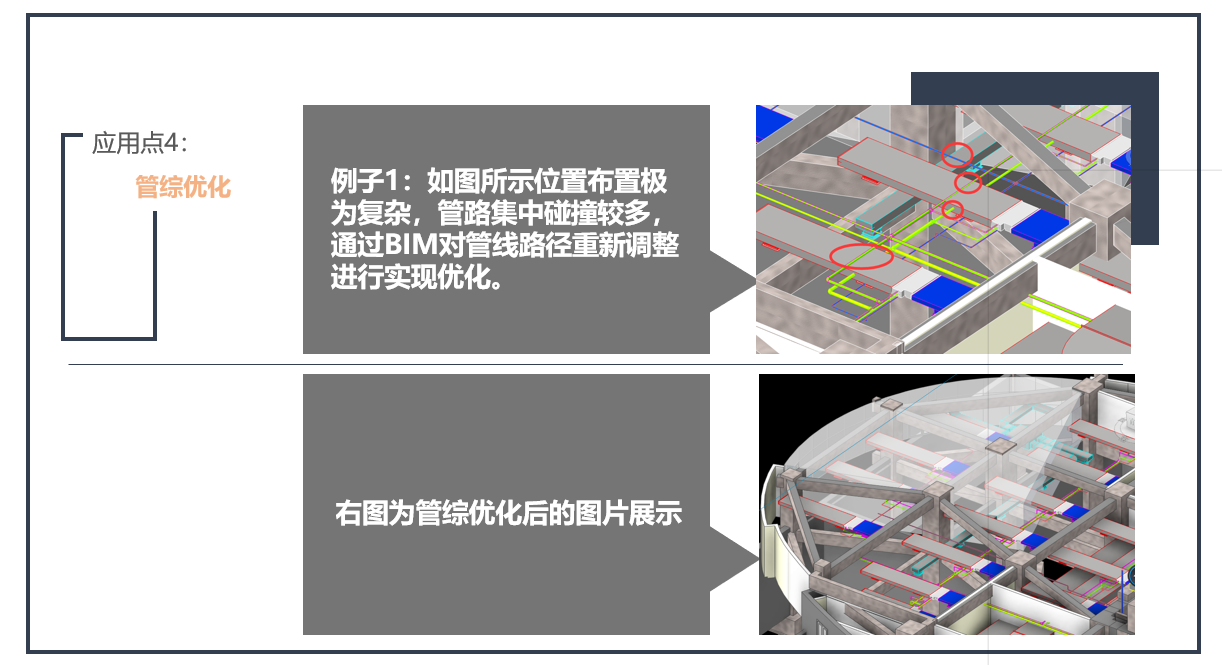

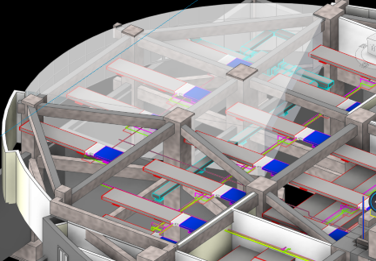

6. BIM模型应用价值点

捕获.png 捕获1.png 捕获2.png 捕获3.png 捕获4.png 捕获5.png

7. 红瓦软件应用场景与价值

  建模大师极大的提高了建模人员的建模效率,减少了重复性工作 ,尤其在机电方面,从识别翻模,到碰撞修改,都使用了红瓦科技的软件,在族库中,建模大师较远系统族中构件更为丰富,减少了二次建族的时间。

  而协同大师则让团队大大减少建模时间,多位队员同时建模,节省时间和精力。
